제목  전주IC 진출입 램프구간 재포장 차량우회 협조 안내

전주IC 진․출입 램프 재포장 및 홍보 계획

덕진구청

건 설 과

전주IC 진․출입 램프 재포장 및 홍보 계획

전주의 관문인 IC 진입 램프 구간이 거북등 균열 및 패임현상이

   심해 이용자에게 불편을 초래하고 있어 재포장으로 도로정비 추진

사업 추진에 앞서 對시민 홍보에 만전을 기하여 통행 불편 최소화

������ 현  황

구분

연장

아스콘

비고

1,420m

1,175ton

150m

5m

123ton

3시간

530m

5m

434ton

5시간

470m

5m

385ton

5시간

270m

5m

233ton

4기간

������ 그간 추진사황

○ 전주 IC램프 구간 현지 조사 및 계획수립 --------------- ’10. 7. 20.

○ 덕진경찰서 교통 협의 ------------------------------------------ ‘10. 8. 23.

   - 차량 통제 및 우회를 위한 순찰차 및 경찰관 지원가능

 ○ 한국도로공사(전주지사) 협의 --------------------------------- ‘10. 8. 24.

   - IC 통행차량 자료(화,수,목 최소통행) 및 공사안내 홍보 협조

������ 공사 추진일정

 ○ 전주IC 램프구간 총 공사일수 : 2일 (‘10. 9. 8 ~ 9. 9)

  - '10. 9. 8(수)  ①구간 : IC출구 → 월드컵경기장 방향

                 ②구간 : 동부대로 → 군산․익산방향

  - '10. 9. 9(목)  ③구간 : 월드컵경기장 → IC 진입방향

                 ④구간 : 월드컵경기장 → 남원․진안방향

������ 세부일정

일시

시간

추진내용

비고

9. 8

(수)

06:00

➀구간 안내간판 및 라바콘 설치

07:00

신호수, 경찰순찰차 및 경찰관 협조 배치

08:00

➀구간 절삭 및 포장공사 시작

12:00

➀구간 포장 공사 완료

13:00

➁구간 공사 안내간판 및 라바콘 배치

신호수, 경찰순찰차 및 경찰관 배치

  13:30

➁구간 절삭 및 포장공사 시작

  18:30

➁구간 절삭 및 포장공사 완료

9. 9

(목)

  06:00

➂구간 안내간판 및 라바콘 설치

  07:00

신호수, 경찰순찰차 및 경찰관 협조 배치

  08:00

➂구간 절삭 및 포장공사 시작

  13:00

➂구간 절삭 및 포장공사 완료

  13:30

구간 공사 안내간판 및 라바콘 배치

신호수, 경찰순찰차 및 경찰관 배치

  14:00

구간 절삭 및 포장공사 시작

  19:00

구간 절삭 및 포장공사 완료

������ 홍보계획 및 유관부서 협조사항

    ※ 관련기관과 별도 협의(문안)하여 시행

 【전주시-교통과(교통정보), 대외협력담당관(홍보관리)】

  ○ 전주 IC 진입로 홍보 전광판 활용 홍보 :  9. 8~9. 9

  ○ 언론사 보도 및 방송자막 홍보 협조(홍보문안 별첨)

     - 보도자료 작성 배포 : '10. 9. 6(월)

 【운수업체】

  ○ 고속버스,시외버스 터미널 공사 안내 협조 공문 : 9. 2

【한국도로공사 전주지사】

  ○ 고속도로(전주IC~서전주IC) 전광판 활용 홍보 : 9. 8~9. 9

  ○ 전주IC 영업소 통행로 정산시 우회 안내

【방송 및 언론사】

  케이블(T-broad) 유선방송 공사 안내 자막 방송 : 9. 6~9. 9

  ○ CBS, TBN 라디오 공사 안내 방송 : 9. 7~9. 9

  ○ 지방지 (일간지) 공사 안내 홍보 : 9. 6

  ○ KBS, MBC, JTV 공사 안내보도 및 자막 홍보 : 9. 7~9. 9

【덕진경찰서 협조】

  ○ 교통순찰차 및 경찰관 배치 : 9. 8 ~ 9. 9

【시공업체: (주)지아이엘】

  ○ 공사 구간별 안내 현수막(8개소) 사전 게시 안내 : 9. 6~9. 9

  ○ 교통안내판(20개소) 설치 및 신호수 배치(구간별2명)

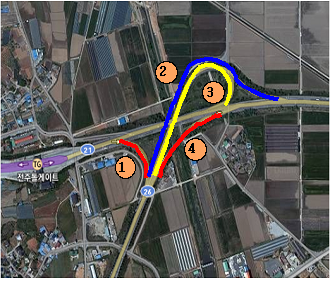

������ 차량 우회 계획 노선

  구간 포장시 :
